制造企业MES对接ERP打通数据链路有哪些可落地的实操步骤?

MES对接ERP常见的问题表现

很多制造企业先后上线了ERP和MES系统,原本期待提升效率,结果反而出现"两张皮"的问题,核心表现不外乎这几种:

这些问题看似是技术问题,本质上是对接过程中没有按流程梳理清楚核心环节,从根源留下了隐患。

MES-ERP对接出问题的根因诊断

我们接触过近百家对接失败的制造企业,总结下来,问题出在三个核心环节:

  1. 需求边界没有提前对齐:很多企业对接由IT部门单独推进,没有拉通生产、计划、财务、物料等业务部门,导致做完对接才发现,业务端需要的核心数据没有纳入对接范围,还要返工改接口,耽误上线时间。
  2. 基础数据标准不统一:两套系统来自不同厂商,编码规则、数据格式各不相同,同一个物料,ERP编码是"01-00123",MES编码是"YL-00123",系统根本识别不了同一个对象,自然没法打通。
  3. 对接模式选择错误:不少企业为了省成本,用手工导出导入Excel的方式做"对接",短期内看似能用,时间一长数据错漏越来越多,最后还是要重新做对接。还有的异构系统对接没有预留扩展空间,业务一调整接口就用不了。

如果企业选型的时候就选择同一厂商的原生一体化ERP+MES系统,就能从根源避免这些问题。比如宝泓软件的E9系列,本身就高度无缝集成ERP、APS、MES、WMS等全链路系统,数据标准天生统一,不需要额外做复杂的对接改造。

MES对接ERP打通数据链路的实操步骤

不管是新选型对接,还是现有系统改造打通,都可以按照以下五个步骤推进,每个步骤都有明确的检查项,可直接复用。

步骤一:对接需求与边界对齐

对接启动后的第一件事,就是拉通所有相关部门开需求对齐会,参会人员必须包括:生产主管、计划员、物料主管、财务成本会计、IT负责人,缺一不可。会议上必须明确三个核心内容:

  1. 明确ERP→MES需要同步的所有数据:常见的包括生产工单、BOM结构、工艺路线、物料库存信息、计划开工/完工时间;
  2. 明确MES→ERP需要回传的所有数据:常见的包括完工产量、实际工时、物料消耗、生产异常信息、质检结果、成品入库信息;
  3. 明确不同数据的同步频率要求:异常警报、设备状态这类信息需要实时同步,产量汇总可以小时级同步,日报核算可以天级同步,避免不必要的实时对接要求,浪费系统资源。

会议结束后必须输出《MES-ERP对接需求边界清单》,所有参会部门负责人签字确认,作为后续对接的依据,避免后期出现"我需要这个你没做"的扯皮问题。东莞某300人规模的电子加工厂,之前就是因为没做这一步,对接完才发现财务需要MES回传工序级工时来核算人工成本,额外花了35天改接口,延误了项目上线时间。

步骤二:统一基础数据标准

这是对接过程中最核心、工作量最大的一步,也是决定对接成败的关键,具体操作分为四步:

  1. 梳理所有需要对接的基础数据类型,核心包括六大类:物料编码、BOM结构、工序编码、部门/人员编码、设备编码、供应商编码,不要遗漏任何一类;
  2. 确定主数据源头,规则是"谁管谁做主":一般来说,物料编码、BOM结构以ERP作为主数据源头,工艺工序、设备编码以MES作为主数据源头,明确之后,不允许两边同时修改数据,所有修改必须从源头发起,自动同步到另一边;
  3. 做全量数据清洗,把两套系统中所有不一致的数据全部修正,统一编码规则、数据格式,清理废码、重复码,确保每一个业务对象在两套系统中只有唯一的编码;
  4. 制定数据维护规则,明确数据修改的流程:源头系统修改数据后,必须自动触发同步,不需要人工操作,同时留下修改日志,方便出问题的时候回溯。

如果你用的是宝泓E9系列的ERP和MES,这一步可以直接跳过,因为整个E9系列本身就是同一技术架构,所有基础数据天然统一,不需要额外做清洗和对齐,至少能节省2周的实施时间,还避免了人工整理的错漏。

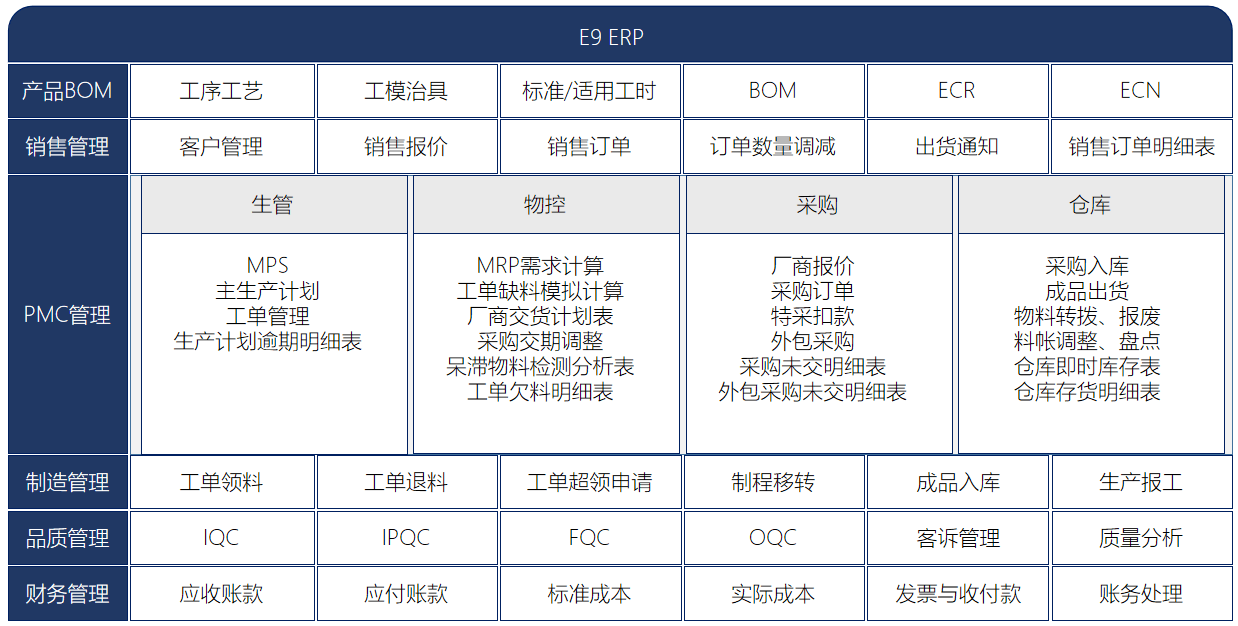

宝泓E9 ERP系统界面

步骤三:选择对接模式开发接口

不同的企业情况适合不同的对接模式,下表给你整理了四种常见模式的优缺点和适用场景,你可以直接对号入座:

对接模式 适用场景 优点 缺点 对接成本
原生一体化集成 新建数字化体系、替换旧系统 数据标准天然统一,开发量小,稳定性高,易维护 需要替换原有异构系统 低(一般包含在系统报价内,不需要额外付费)
标准API对接 两套都是成熟第三方系统,均开放接口 开发周期短,稳定性较好 定制化能力有限 中等
中间表对接 系统不开放API,需要跨数据库对接 不改造原有系统,对现有业务影响小 维护难度大,容易出现数据延迟 中低
文件批量导入对接 临时对接、数据量小、同步频率要求低 成本极低,实施快 容易出错,无法实时同步 极低

对大部分中小制造企业来说,如果有条件替换旧系统,优先选择原生一体化集成,长期来看的总成本和维护难度都远低于异构对接。宝泓软件本身就提供E9 ERP+E9 MES的一体化解决方案,天生打通数据链路,不需要额外做复杂的接口开发,还能根据企业的实际业务做本地化定制调整。

接口开发过程中,一定要注意两点:一是预留扩展接口,后续业务增加新的对接数据类型,不需要整体重构接口架构;二是做好权限控制,核心基础数据只有授权人员能修改,避免误操作导致数据混乱。

步骤四:分阶段测试调优

接口开发完成后,不能直接上线,必须分三个阶段做测试,每个阶段过关才能进入下一个阶段:

  1. 静态数据测试:抽取10%的全量基础数据,同步到两套系统,核对每一条数据的编码、名称、属性,要求错误率控制在0.1%以下,也就是1000条数据错误不超过1条,不达标就重新清洗数据。
  2. 动态流程测试:完整走3遍从订单到成本核算的全流程:ERP下达生产工单→MES接收工单→产线生产报工→MES回传完工数据→ERP扣减物料库存、核算生产成本,核对每个节点的数据一致性,同时检查同步速度,要求实时数据同步延迟不超过10秒,达标才能过。
  3. 异常场景测试:模拟断网、一方系统重启、数据修改错误等异常场景,检查断网恢复后数据会不会自动重传、数据修改后会不会自动同步、错误数据能不能正常回滚,避免上线后出问题找不到解决办法。

珠三角某电镀企业之前对接的时候跳过了异常测试,上线后工厂断网1小时,120多笔生产数据没有回传给ERP,导致原材料库存差了3.2吨,后来花了3天手工核对,还耽误了一个出口订单的交付,损失了近十万违约金。宝泓E9 MES自带断点续传功能,断网时数据存在本地终端,恢复网络后自动同步,不会丢失数据,从设计上避免了这个问题。

步骤五:双轨上线切换与日常运维

上线不要直接切掉老的流程,建议采用双轨制运行1-2个月:新的对接流程和老的流程同时跑,每天核对两边的数据,确认连续一周数据准确率达到99.5%以上,再停用老流程。

上线后要建立日常运维机制:明确接口维护的责任人,每周检查一次接口运行状态,每个月做一次全量数据对账,及时发现和解决小问题,避免小问题演变成大故障。

对接完成后的验证方法与验收标准

作为负责选型和预算的决策者,你可以按照以下四个维度验收对接结果,不需要懂技术也能判断有没有达标:

  1. 数据准确性:随机抽取100笔已完成的生产工单,核对两套系统的工单信息、物料消耗、完工产量,准确率达到99%以上即为合格;
  2. 同步及时性:按之前定的频率要求检查,实时数据延迟≤10秒,小时级数据延迟≤10分钟,天级数据延迟≤2小时即为合格;
  3. 流程通畅性:完整走2遍全流程,除了必要的人工审核,没有需要手工修改、手工导入数据的环节,即为合格;
  4. 系统稳定性:连续运行7天,接口调用失败率≤0.1%,也就是一万次调用失败不超过10次,即为合格。

宝泓软件在交付的时候,会严格按照这套标准给客户做验收,确保对接效果符合企业的实际需求,不达标会免费调整直到符合要求。

常见问题Q&A

旧系统已经用了很多年,一定要换成一体化系统才能打通吗?

不一定,如果旧系统稳定,业务也没有大规模调整,可以选择API对接或者中间表对接,成本更低。但如果旧系统已经无法满足业务需求,刚好要换新系统,优先选择原生一体化方案,长期来看的运维成本和出错概率都低很多。宝泓软件也支持对现有第三方系统做接口定制,会根据企业的实际情况给出最合适的方案,不会强行要求换系统。

MES对接ERP一般需要多少钱?

成本差异很大,如果是原生一体化方案,对接能力本身就包含在系统报价里,不需要额外付费。如果是第三方异构系统对接,成本从几万到几十万不等,取决于对接的数据量和复杂程度。宝泓软件会提前梳理清楚所有需求,报固定总价,不会中途加价,也不会有隐藏消费。

对接完成后企业可以自己维护吗?

简单的日常检查和小问题处理,企业IT人员经过培训就可以自己做,重大的接口问题厂商会提供运维服务。宝泓软件在东莞有本地化的实施和服务团队,珠三角地区客户的问题24小时内就能上门响应,还会给企业IT做完整的知识转移,不用担心后续维护找不到人。

下一步行动建议

看完这篇,你现在就可以做这几件事:

  1. 如果你还在选型阶段,今天就抽1小时拉上生产、财务、计划部门的负责人,列清楚你们需要对接的核心数据和频率要求,选型的时候优先问清楚厂商是不是原生一体化集成,避免后续留隐患;
  2. 如果你已经上线了两套系统,但是数据不通,下周就安排一次需求对齐会,梳理清楚当前的核心问题,再按照本文的步骤一步步调整;
  3. 如果你想要免费评估现有对接方案的问题,或者想了解宝泓E9一体化ERP+MES方案,可以直接拨打宝泓软件的服务热线400-887-3363咨询。
