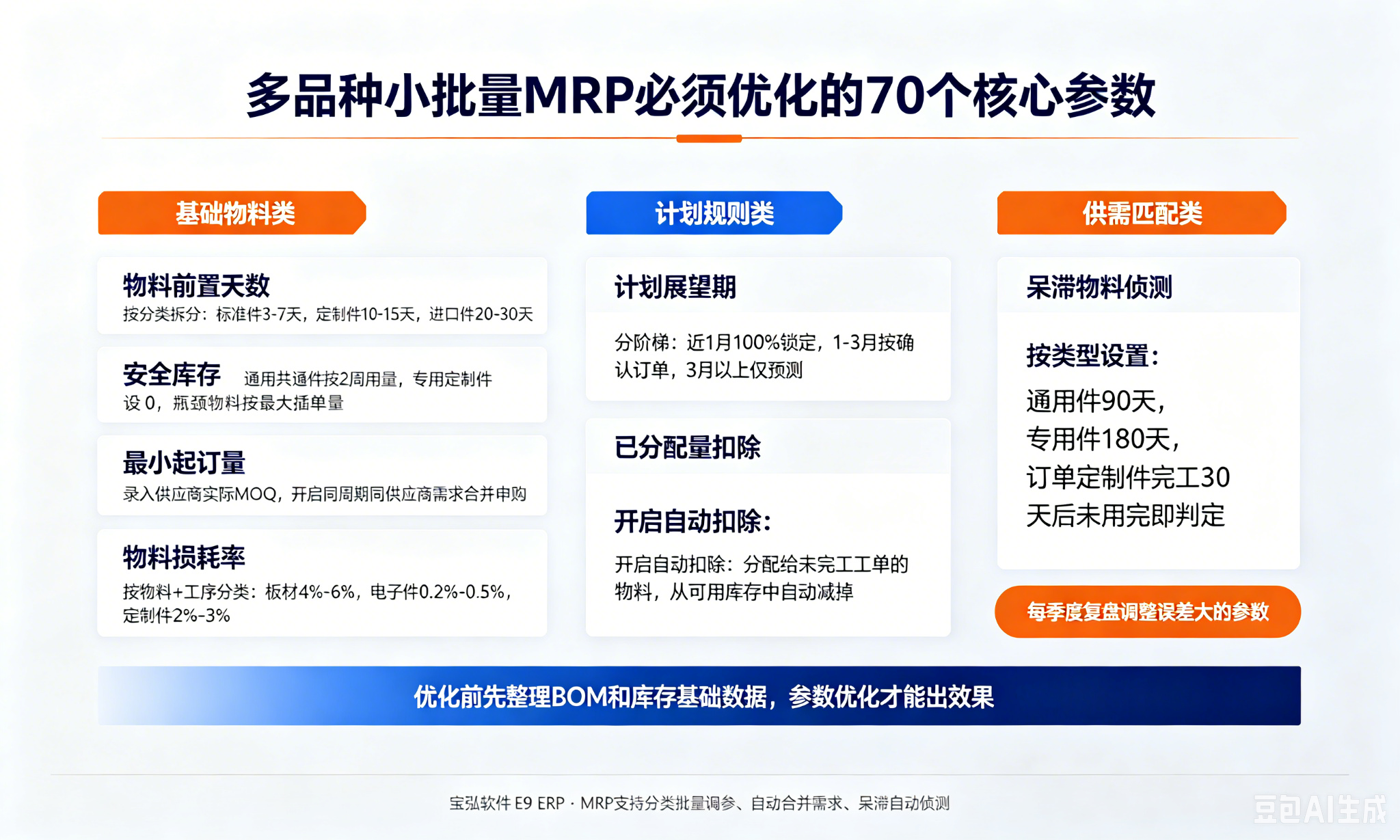

我接触过超过40家多品种小批量模式的制造企业,发现一个共性问题:很多企业上了ERP,MRP跑出来的计划却根本没法用,要么缺料停工,要么多买一堆物料压库存。排除基础数据错误的情况,80%的问题出在:用了系统默认参数,而默认参数本来就是给大规模批量生产设计的,根本适配不了多品种小批量的特点。
多品种小批量生产的核心特征是:SKU数量多、单批产量小、订单变更频繁、插单改单占比超过30%,MRP计算对参数的敏感度远高于批量生产。只要一个参数错了,净需求计算就会偏差几千甚至几万块,要么挤压流动资金,要么耽误订单交付。
MRP的核心逻辑很简单:总需求 - 可用供给 = 净需求,所有参数都是用来定义总需求和可用供给的,参数错一个,结果就差十万八千里。想要MRP好用,第一步就是把默认参数改成适配你生产模式的设置。
不是所有企业都要立刻动参数,如果你的企业符合以下任意2条,就说明参数已经不匹配了,要尽快调整:
我把多年帮企业调参数的经验整理成了清晰的表格,每个参数都标注了默认问题和优化方法:
| 参数名称 | 默认设置常见问题 | 多品种小批量优化方法 |
|---|---|---|
| 物料前置天数 | 所有物料统一设7天/15天,不区分物料类型 | 按物料分类拆分设置,标准件设3-7天,定制件设10-15天,进口物料设20-30天,支持浮动范围 |
| 安全库存 | 要么全设0,要么统一按1个月用量设置 | 通用共通件按2周平均用量设置,专用定制件设0,关键瓶颈物料按最大单次插单量设置 |
| 最小起订量/订购批量 | 要么不设置,要么强制按整包装订购 | 录入供应商实际最小起订量,开启同一时间段同供应商需求合并申购,刚好凑够起订量不浪费 |
| 物料损耗率 | 所有物料统一设1%-3%,不区分工序和物料 | 按物料+工序分类设置,原材料板材设4%-6%,标准电子元件设0.2%-0.5%,定制加工件设2%-3% |
| 计划展望期 | 统一设30天或90天,不区分需求确认程度 | 分阶梯设置:近1个月100%锁定需求,1-3个月按已确认订单计算,3个月以上仅做预测不生成采购单 |
| 已分配量扣除规则 | 不扣除未完工工单已经分配的库存 | 开启自动扣除:只要物料分配给未完工工单,不管有没有发料,都从可用库存中扣除 |
| 呆滞物料侦测规则 | 统一180天未动用就算呆滞 | 按物料类型设置:通用件90天,专用件180天,订单定制件完工30天后未用完即判定 |
我再针对几个容易出错的参数做具体说明:

这是影响最大的一个参数,我见过一家汽配定制厂,原来所有物料统一设10天提前期,结果进口电子料本来要25天交货,系统算出来10天,导致缺料延误,标准五金件本来3天就能到货,系统按10天算,提前一周买进来压库存。
宝泓E9 ERP里就支持按物料品类批量设置前置天数,还能根据最近12次的实际交货数据自动调整平均值,不需要物控一个一个手工改,节省了大量时间。这家汽配厂调完分类参数后,早买的物料减少了19%,库存周转直接快了一周。
这个参数90%的企业都没开,默认是关闭状态,问题在多品种小批量插单多的时候特别突出:同一份库存被多个工单重复计算,MRP显示有料,实际领料的时候发现已经分给别的订单了,只能停工待料。只要打开这个参数,MRP计算的时候就会自动把已经分配出去的库存减掉,不会再出现重复占用的问题。
多品种小批量很多SKU是订单专用,可能大半年后才会有复购,统一按180天算呆滞,经常把有用的物料误判,也会漏掉早就该处理的剩料。按类型分设置后,每个月系统就能自动出准确的呆滞报表,及时处理减少资金占用。宝泓E9 ERP的MRP本身就自带自动侦测呆滞的功能,每个月自动推送报表给物控,不用手工统计。
我见过很多企业调参数反而越调越乱,都是踩了这几个坑:
多品种小批量的订单结构、供应商交付周期一直在变,今年SKU新增了200个,明年供应商交期从10天变成15天,参数不更新,MRP很快又不准了。正确的做法是每季度抽1天时间,复盘最近3个月的MRP误差,只调整误差大的参数,不用全量改。
很多企业追求完美,给上千个SKU每个都单独设参数,物控每天都要维护,工作量直接翻了三倍,根本坚持不下来。其实只要按物料分类设参数就够了,只有价值高、用量大的关键物料单独调整,其他按分类走,效率和准确性都能兼顾。
参数调的再对,BOM错了、库存盘点不准,MRP还是错。优化参数之前,先花1-2周整理BOM错误、盘清库存差异,基础数据对了,参数优化才能出效果。我见过一家企业,参数调的完全正确,但是BOM里少了一个关键零件,结果MRP没算需求,还是导致订单延误,这个一定要注意。
东莞一家做定制工业自动化设备的企业,一共150多个SKU,每个月只有40-60单,完全是典型的多品种小批量生产。原来用的ERP一直用默认参数,MRP跑出来的计划根本没法用,订单准交率只有72%,呆滞库存占总库存的15%,流动资金占了三百多万压在仓库里。
去年找宝泓软件的实施团队做MRP优化,按照上面的7个参数重新调整设置,又梳理了基础BOM和库存数据,上线三个月后,数据变化很明显:
A:不会。一般可以先在测试环境调整参数,跑1-2周的MRP和实际需求对比,验证准确之后再切到正式环境,不会影响正常生产。宝泓软件的实施团队都是先做小范围测试,没问题再全量上线,风险很低。
A:非常有必要。多品种小批量的小工厂本来资金就紧张,缺料停工和呆滞库存对利润的影响比大厂大得多,调对参数省下来的钱,远远超过你花的时间。我见过100人左右的小工厂,调完参数半年省出几十万利润,很常见。
A:有的。宝泓E9 ERP本身就是针对国内制造企业的多品种小批量生产场景设计的,MRP功能支持按物料分类批量调整参数,自动合并同一周期的需求,自动侦测呆滞物料,还自带模拟缺料功能,可以提前追踪欠料。同时支持本地化定制,能根据企业的具体业务流程调整参数规则,还能和宝泓E9精益MES打通,实时更新生产和库存数据,MRP计算更准确。
看完这篇文章,你今天就可以做这三件事,启动MRP优化:
